Amiens - TRAVAUX DE RACCORDEMENT DU CHU AMIENS-PICARDIE

TRAVAUX DE RACCORDEMENT DU CHU AMIENS-PICARDIE

Dans le cadre d’une démarche écoresponsable,

le CHU Amiens-Picardiese raccorde au réseaude chauffage Amiens Energies

et s’engage pour un avenir plus durable.



Les travaux démarrent le 6 avril 2026.

Vous trouverez ci-dessous les différents phasages.



 Route de CONTY/avenue de la CROIX-JOURDAIN,

 Giratoire CHU AMIENS-PICARDIE et avenue ALBERT CAMUS

du 6 avril au 10 juillet 2026

 PHASE 1 - TRAVAUX DE NUIT  du 6 au 12 avril de 20 h à 5 h 30

  • Route de Conty barrée la nuit

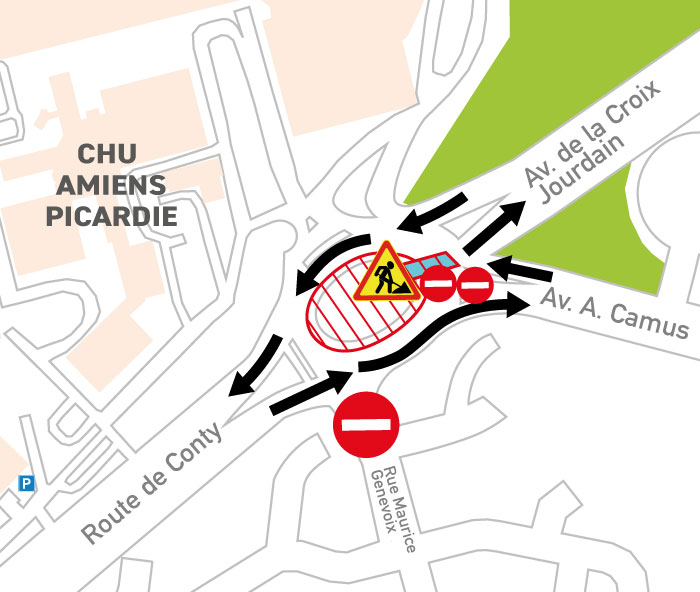

 PHASE 2 A  du 13 au 24 avril

  • Route de Conty et rue André Maleraux barrées
  • Accès CHU par le nord

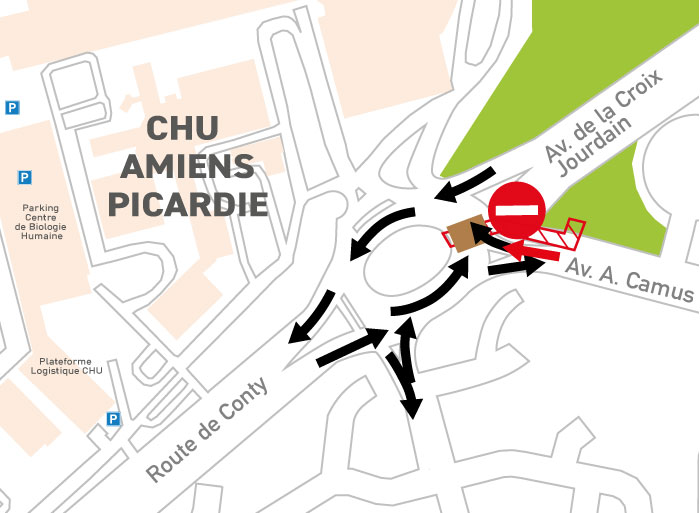

 PHASE 2 B  du 13 au 24 avril

  • Mise en sens unique de circulation sens sud-nord, route de Conty
  • Rue Maurice Genevoix barrée

 Giratoire CHU AMIENS-PICARDIE

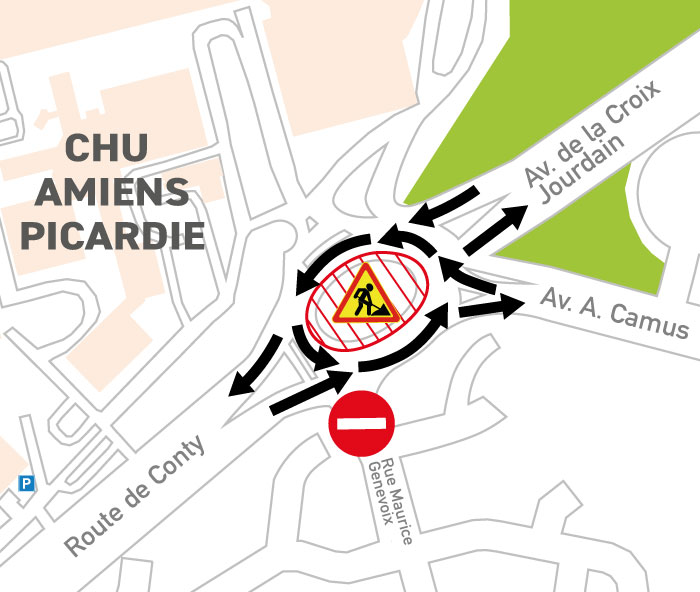

 PHASE 3  du 4 au 10 mai

  • Rue Maurice Genevoix barrée

 TRAVAUX DE NUIT

entre le 4 et 10 mai de 20 h à 5 h 30

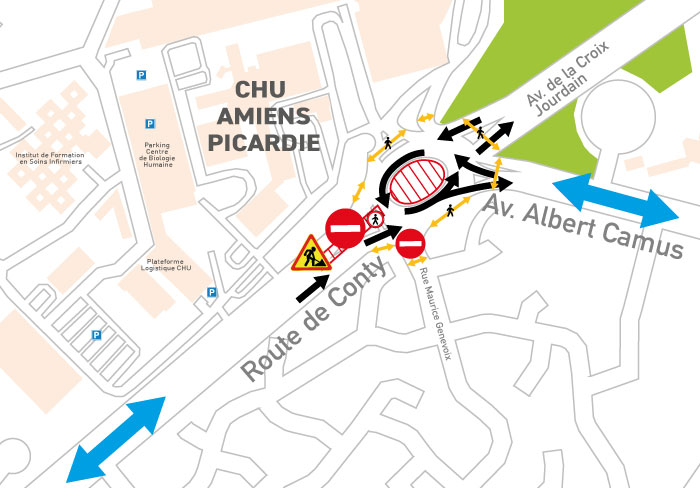

 PHASE 3 A

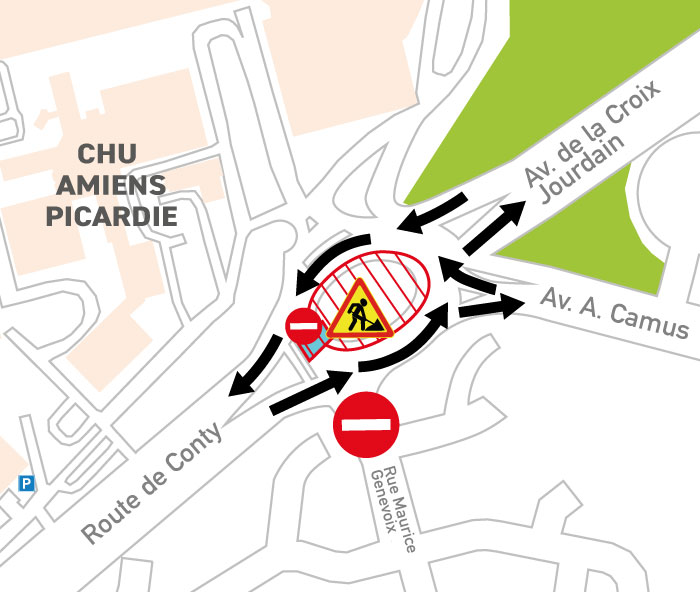

  • Rue Maurice Genevoix barrée

 PHASE 3 B

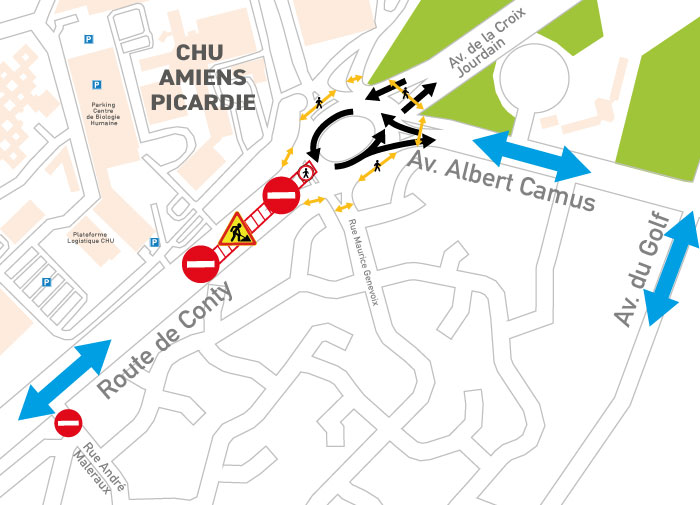

 PHASE 4  du 11 au 22 mai

  • Avenue de la Croix Jourdain barrée direction Amiens
  • Rue Maurice Genevoix barrée

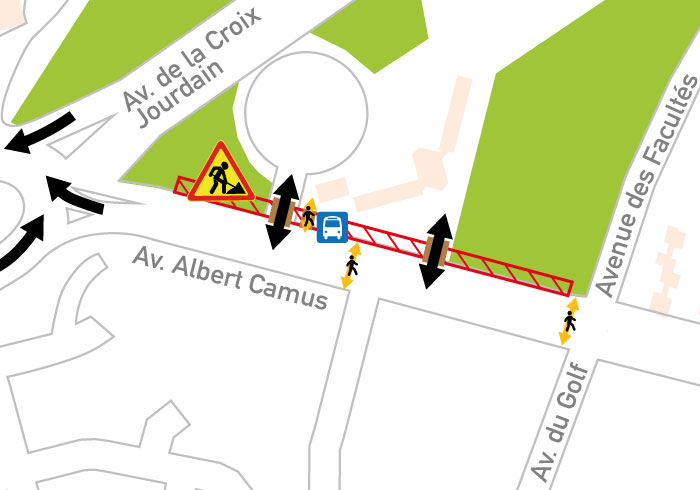

 Avenue ALBERT CAMUS  du 25 mai au 10 juillet

 PHASE 5

  • Arrêt de bus Résidence du Thil maintenu
  • Accès piétons Crous du Thil maintenu
